Akkuyu NGS'nin 1. ünitesinde önemli türbin testi tamamlandı

Akkuyu Nükleer Güç Santrali'nin 1. güç ünitesinde türbin yoğuşturucusu vakum testi başarıyla tamamlandı. Testle birlikte türbin sistemlerinin buhar almaya hazır olduğu doğrulandı.

NÜKLEER 06.08.2026 20:39 Beyza Kum 174 okuma Okuma Süresi: 2 dk
Akkuyu NGS'nin 1. ünitesinde önemli türbin testi tamamlandı
Paylaş:
N

Rusya Devlet Nükleer Enerji Kuruluşu Rosatom tarafından inşa edilen Akkuyu Nükleer Güç Santrali'nin (NGS) 1. güç ünitesinde türbin tesisinin devreye alma sürecindeki önemli aşamalardan biri başarıyla tamamlandı.

Akkuyu Nükleer AŞ tarafından yapılan açıklamada, 1. güç ünitesindeki türbin yoğuşturucusunda deneme amaçlı vakum oluşturma işleminin gerçekleştirildiği bildirildi. Testle birlikte türbin tesisi ana sistemlerinin bir sonraki devreye alma aşamasına hazır olduğu doğrulandı.

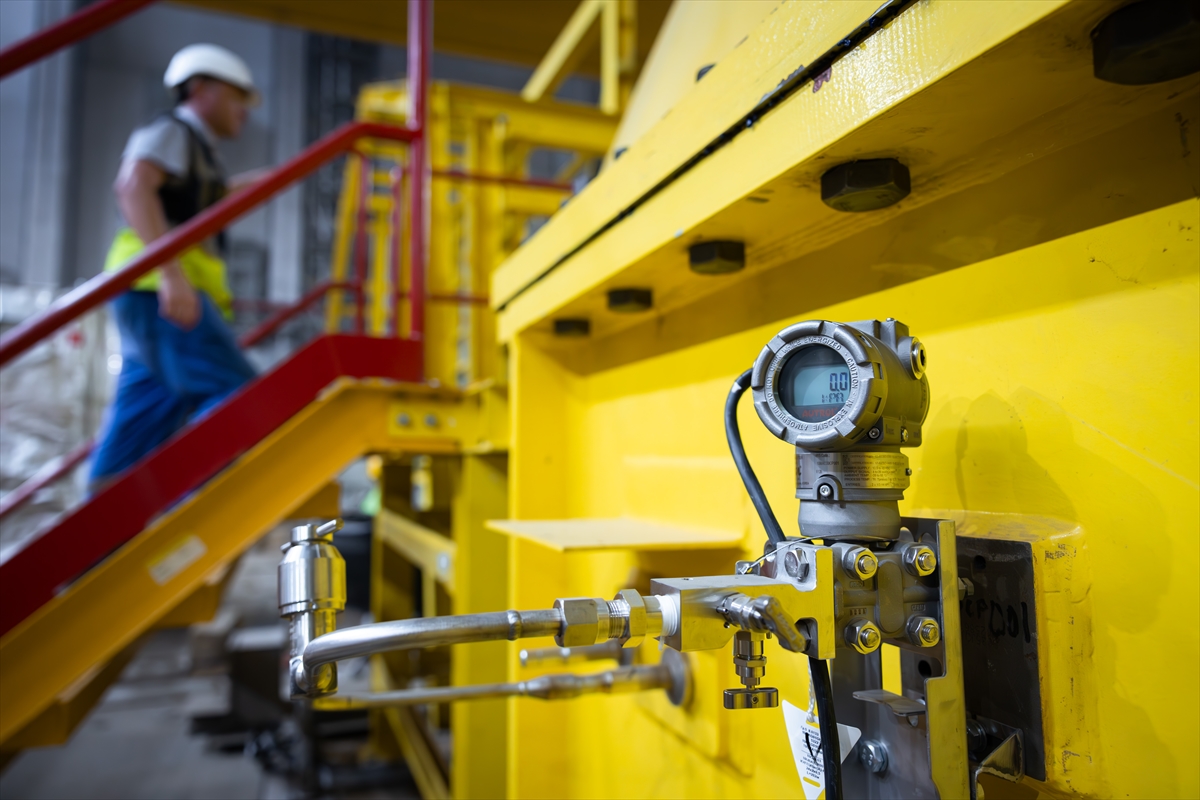

AA-20260806-42152627-42152623-AKKUYU_NGS_1_GUC_UNITESINDEKI_TURBIN_TESISI_BIR_SONRAKI_DEVREYE_ALMA_ASAMASINA_HAZIR

TÜRBİN SİSTEMLERİNİN ÇALIŞMA PARAMETRELERİ KONTROL EDİLDİ

Gerçekleştirilen test kapsamında uzman ekipler, türbin yoğuşturucusunda vakum oluşturarak sistemin sızdırmazlığını ve türbinin termomekanik durumunu inceledi.

Çalışmalar sırasında yoğuşturucudaki vakum seviyesi, buhar basıncı, yatak sıcaklıkları, ekipman gövdesi ve rotorların termal genleşme değerleri gibi birçok teknik parametre takip edildi.

Türbinin şaft döndürücü sistemiyle hareket ettirildiği operasyonda, türbin kanatlarının tasarım şartlarına uygun şekilde çalıştığı da kontrol edildi.

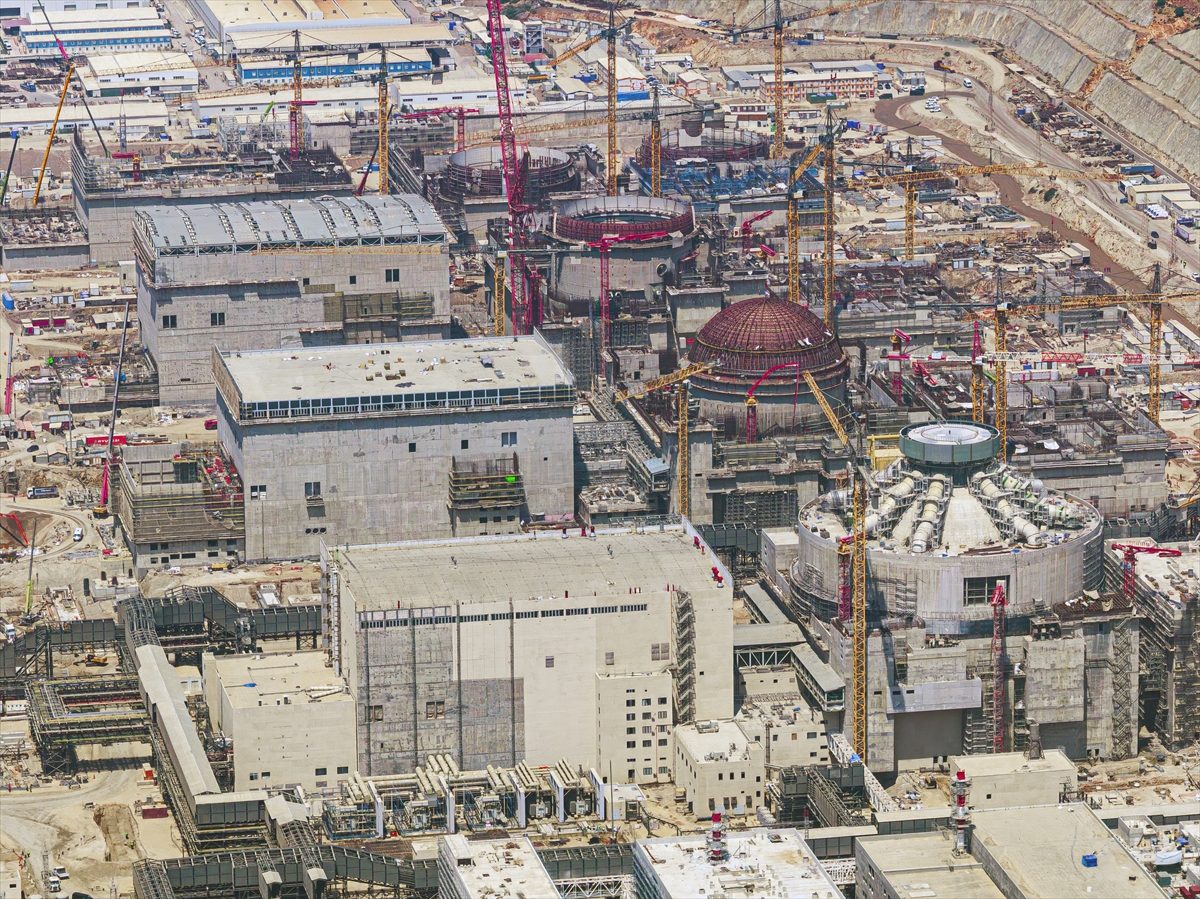

AA-20260806-42152627-42152619-AKKUYU_NGS_1_GUC_UNITESINDEKI_TURBIN_TESISI_BIR_SONRAKI_DEVREYE_ALMA_ASAMASINA_HAZIR

BİRDEN FAZLA TEKNOLOJİK SİSTEM EŞ ZAMANLI ÇALIŞTIRILDI

Yaklaşık 6 saat süren operasyon kapsamında çok sayıda yardımcı ve ana sistem devreye alındı.

Bu sistemler arasında yedek devreye alma kazanları, vakum sistemi, yatak yağlama sistemi, hidrolik kaldırma sistemi, ana şaft döndürücü, buhar besleme ve tahliye sistemleri ile ekipmanların termomekanik durumunu izleyen sistemler bulundu.

Birkaç gün süren hazırlık çalışmalarının ardından yapılan test, türbin tesisinin çalışma koşullarının doğrulanmasını sağladı.

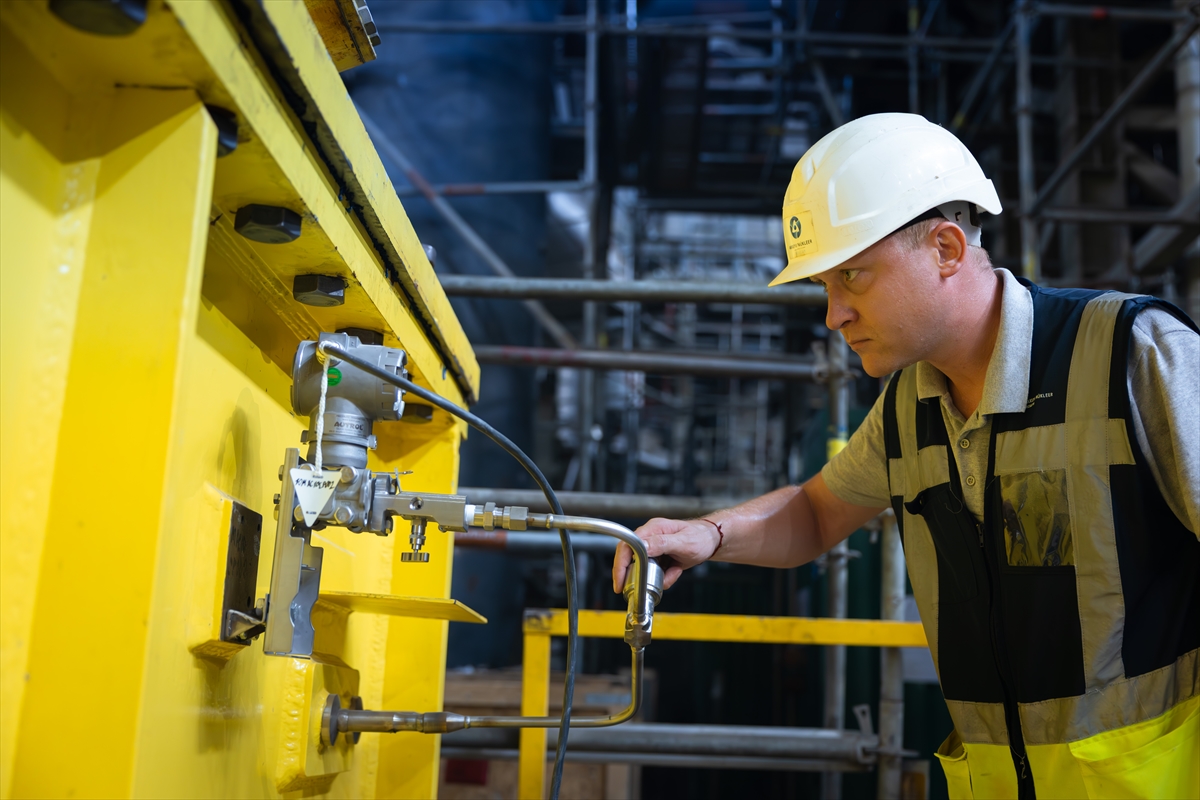

AA-20260806-42152627-42152620-AKKUYU_NGS_1_GUC_UNITESINDEKI_TURBIN_TESISI_BIR_SONRAKI_DEVREYE_ALMA_ASAMASINA_HAZIR

TÜRBİNİN BUHAR ALMA HAZIRLIĞI DOĞRULANDI

Akkuyu Nükleer AŞ Genel Müdürü Sergei Butckikh, devreye alma çalışmalarının birbirini takip eden kontrol süreçlerinden oluştuğunu belirtti.

Butckikh, türbin yoğuşturucusunda vakum oluşturulmasının, türbin tesisinin ana sistemlerinin tasarım koşullarında çalıştığını ve buhar jeneratörlerinden buhar almaya hazır olduğunu gösterdiğini ifade etti.

Yoğuşturucu sistemi, türbin çıkışında vakum oluşturarak buhar enerjisinin daha verimli kullanılmasına ve türbin tesisinin güvenilir çalışmasına katkı sağlıyor.

Akkuyu NGS'nin 1. güç ünitesindeki çalışmaların sonraki aşamasında ise türbin jeneratörünün gaz sızdırmazlığı kontrol edilecek.

AA-20260806-42152627-42152619-AKKUYU_NGS_1_GUC_UNITESINDEKI_TURBIN_TESISI_BIR_SONRAKI_DEVREYE_ALMA_ASAMASINA_HAZIR
HABER BİLGİSİ
Kaynak: Haber Merkezi Muhabir: Beyza Kum
Yorumlar
0 yorum
Yorumlarınız editör onayından sonra yayına alınır.
Bu habere henüz yorum yapılmamış. İlk yorumu siz yazın.
CW Enerji’den tarımsal sulamaya özel güneş paneli
İLGİNİZİ ÇEKEBİLİR
CW Enerji’den tarımsal sulamaya özel güneş paneli
WhatsApp
İhbar Hattı
